18.07.2024 11:44 Источник - Екатерина Сенько, пресс-секретарь структурного подразделения «Приморские тепловые сети»
Полтора километра теплотрассы строят Приморские тепловые сети в районе бухты Патрокл
ФОТО - Алексей Корчагин

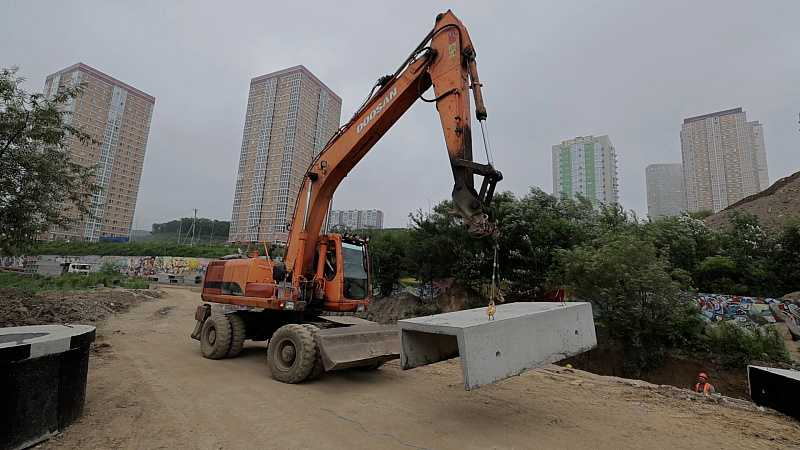

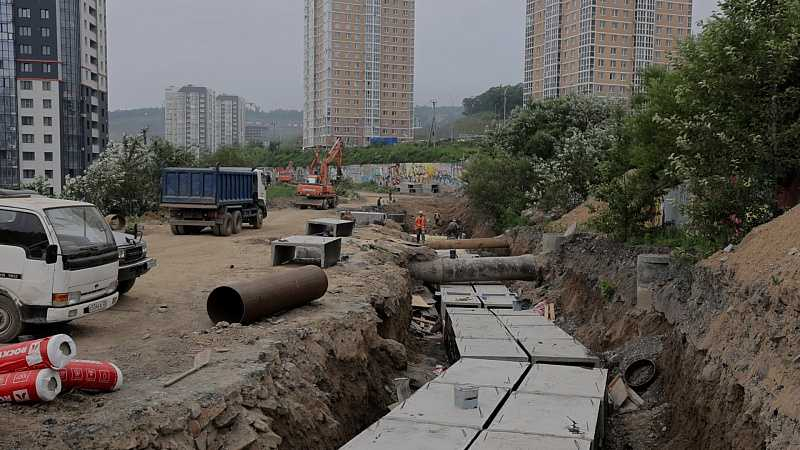

На сегодняшний день в строительстве задействовано девять бригад
Структурное подразделение «Приморские тепловые сети» (АО «ДГК», входит в Группу РусГидро) ведет строительство теплосети, которая будет обеспечивать теплом и горячим водоснабжением новые дома в районе бухты Патрокл. Протяженность всей трассы составит около полутора километров. Работы ведутся с двух направлений. На сегодняшний день в строительстве задействовано девять бригад с привлечением 17 единиц техники.

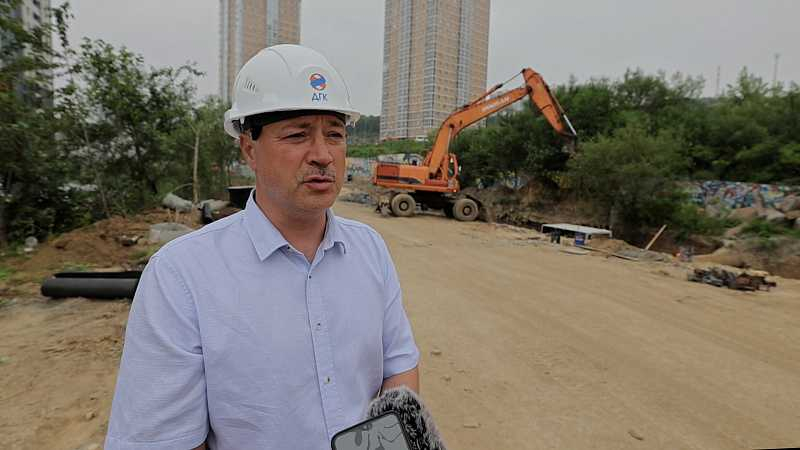

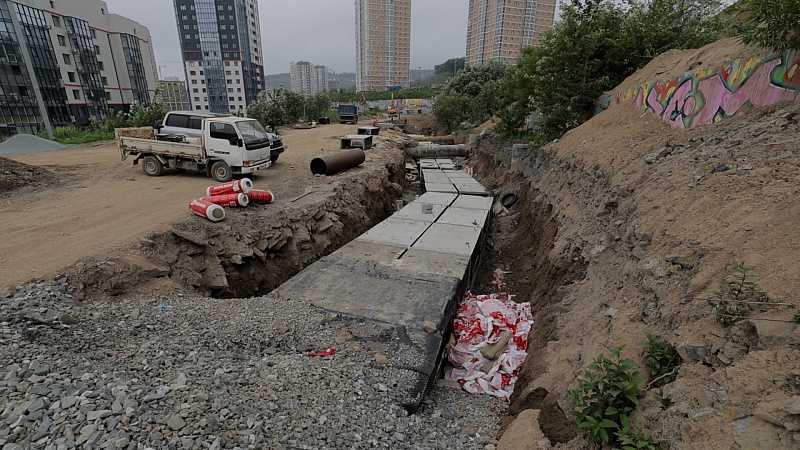

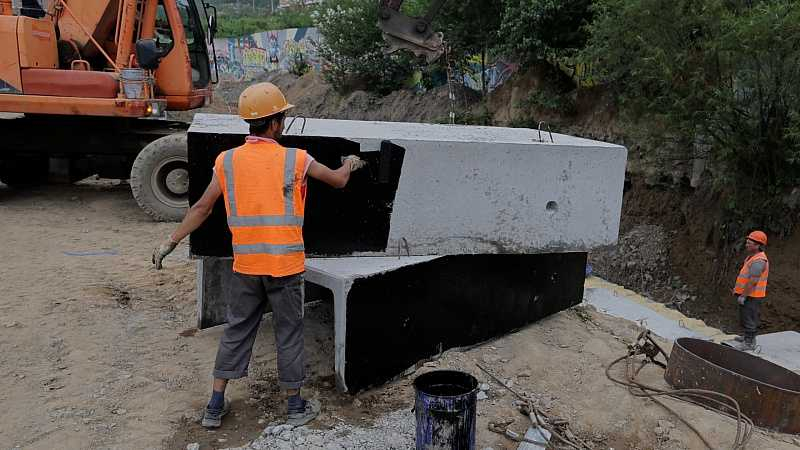

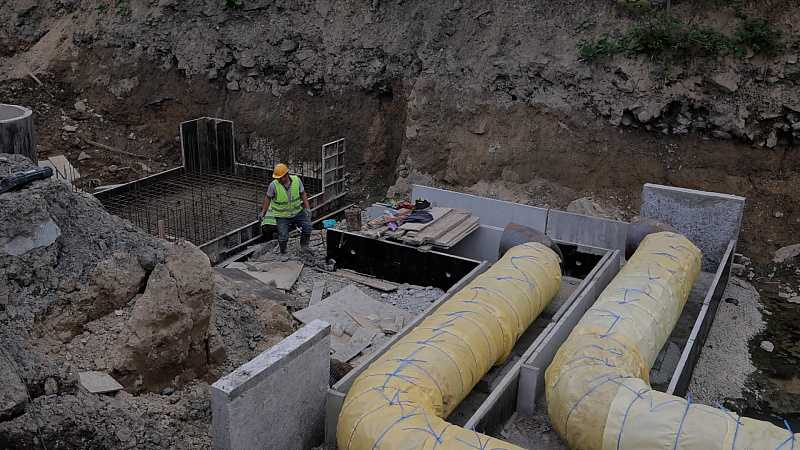

«На улице Архангельской проводим строительные работы по прокладке новой тепловой сети, – рассказал начальник отдела капитального строительства СП «Приморские тепловые сети» Андрей Гаврилов. – Трасса строится для четырех строительных организаций: к теплосети планируется подключить четыре жилых комплекса с нагрузкой 55 Гкал. В однотрубном исчислении длина сети составит три тысячи метров, что равно полутора тысячам метров теплотрассы. Диаметр сети составит 700 мм и 500 мм. Также здесь построим шесть тепловых камер, в которых будут находиться точки подключения к жилым комплексам, и три дренажных колодца».

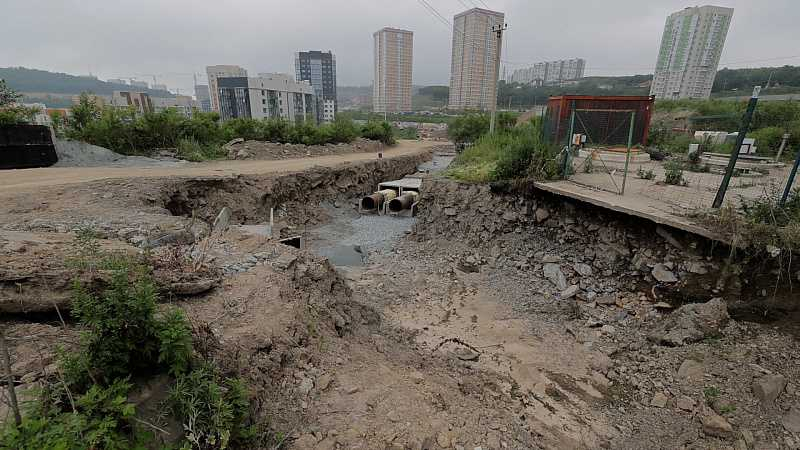

Энергетик отмечает, что при строительстве теплосети также проведен полный комплекс работ для увеличения срока службы трассы, так как она будет располагаться под проезжей частью: предусмотрено дополнительное бетонирование, а также укладка дополнительной гидроизоляции и др.
Движение и стоянка автомобилей на это время ограничены на всем участке производства работ. Объезд осуществляется по улицам Басаргина, Борисенко, Сочинской.
На всех этапах структурное подразделение «Приморские тепловые сети» осуществляет строительный контроль над подрядной организацией, выполняющей работы.
«Строительный контроль осуществляется два раза в неделю, – рассказал начальник отдела капитального строительства СП «Приморские тепловые сети» Андрей Гаврилов. – Обязательной процедурой является ультразвуковая дефектоскопия сварочных швов. Инженер по надзору за строительством проверяет качество всех выполняемых работ с выдачей рекомендаций по устранению замечаний в ходе производственной деятельности».
Напомним, в этом году в городе планируют заменить 44 километра трубопроводов. Ход ремонта находится на контроле специалистов мэрии.
Подробный перечень планируемых работ содержится в карте, созданной тепловиками Владивостока.
